隔聲砂漿的組成及特點
隔聲砂漿融合了傳統砂漿的堅固特質與現代聲學技術的隔音效能,為追求寧靜生活品質的人們提供了理想的解決方案。隔聲砂漿由以下成分配比而成:水泥、各類骨料(例如石英砂、礦渣)、隔音填料(如橡膠顆粒、聚合物纖維)以及特殊添加劑(減水劑、增稠劑等),通過科學的生產工藝,打造出具有卓越隔音性能的砂漿。它的主要特點是密度高、硬度強、化學性能穩定、不易燃燒和具有優良的隔聲性能。隔聲砂漿是一種環保型建筑材料,因此在建筑隔聲工程中得到廣泛應用。
隔聲砂漿的優勢
高效隔音:顯著減少噪音傳播,營造室內安靜舒適的環境。
施工便捷:施工方法與傳統砂漿相似,易于操作,干燥后具備高強高耐久性。
環保健康:采用環保材料,無毒無害,不釋放有害物質,符合綠色建筑標準。
適用廣泛:適用于混凝土、磚墻、石膏板等多種墻體材料和建筑結構。
經濟實用:盡管初期成本略高,但考慮到長期隔音效果和生活舒適度的提升,隔音砂漿具有極高的性價比。
室內樓地面隔聲砂漿施工流程
隔聲砂漿施工工藝流程如下:
基層處理→引測室內地面標高→沖筋、打點→隔聲 砂漿拌制→涂刷水泥漿結合層→鋪設隔聲砂漿→第二遍抹平壓光→養護。
1. 基層處理
對基層表面進行清理,尤其是污垢、塵土、油漬、顆粒和積水等全部清除。對于表面凸出的部分,應進行鑿平處理。針對疏松部分,如蜂窩麻面及露筋等,應將其鑿至密實處。對表面較光滑的基層,需進行鑿毛或銑刨處理,并采用清水進行沖洗干凈。
2. 引測室內地面標高
復核樓層1m標高水平控制線,根據1m控制線引測地面標高以控制隔聲砂漿完成面水平標高。
3. 沖筋、打點
根據設計圖紙要求,需在樓板四周做灰餅,且為降低傳聲影響,應采用隔聲砂漿做灰餅,灰餅間距宜為 1.5~1.8m, 大房間應相距2m增加沖筋,存在地漏或需設 置坡度的地面上,施工過程中應嚴格遵循設計規范進行坡度調整。
4. 隔聲砂漿拌制
袋裝隔聲砂漿的配合比為水泥:砂:外加劑:摻合料(II級粉煤灰):摻合料(彈性橡膠粉)=1:2.38:0.14:0.71:0.52;制作過程需采用機械攪拌,將水和隔聲砂漿一同加入攪拌機進行混合。投料順序為隔聲砂漿先于水,攪拌時間直至隔聲砂漿均勻為止,確保不少于2min且不超過20min。隔聲砂漿成品的適宜稠度值為38mm, 坍落度值為23mm, 水灰比控制在0.40~0.45之間。為確保效果,隔聲砂漿應做到隨用隨拌,且應在2h內用完。
5. 涂刷水泥漿結合層
在實施隔聲砂漿鋪設前,先涂抹一層水泥漿,水灰比 控制在0.40~0.45之間。在進行涂抹前,需確保灰餅施工的余灰已清理干凈,并適當灑水使之濕潤。注意涂抹面積不要過大,待涂抹完成后,即可立即鋪設隔聲砂漿。
6. 鋪設隔聲砂漿

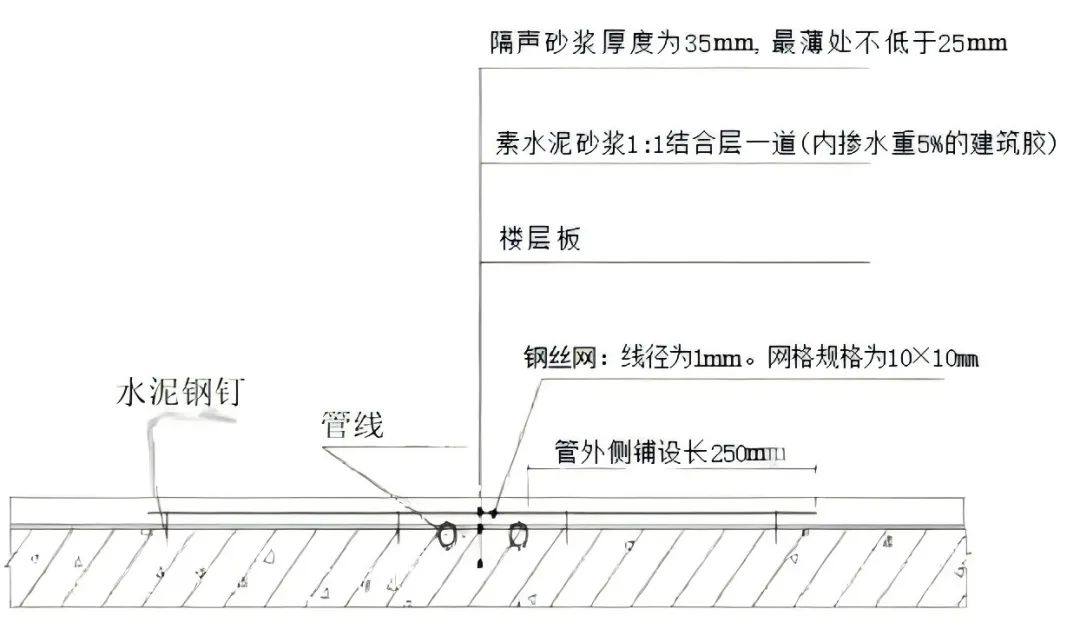

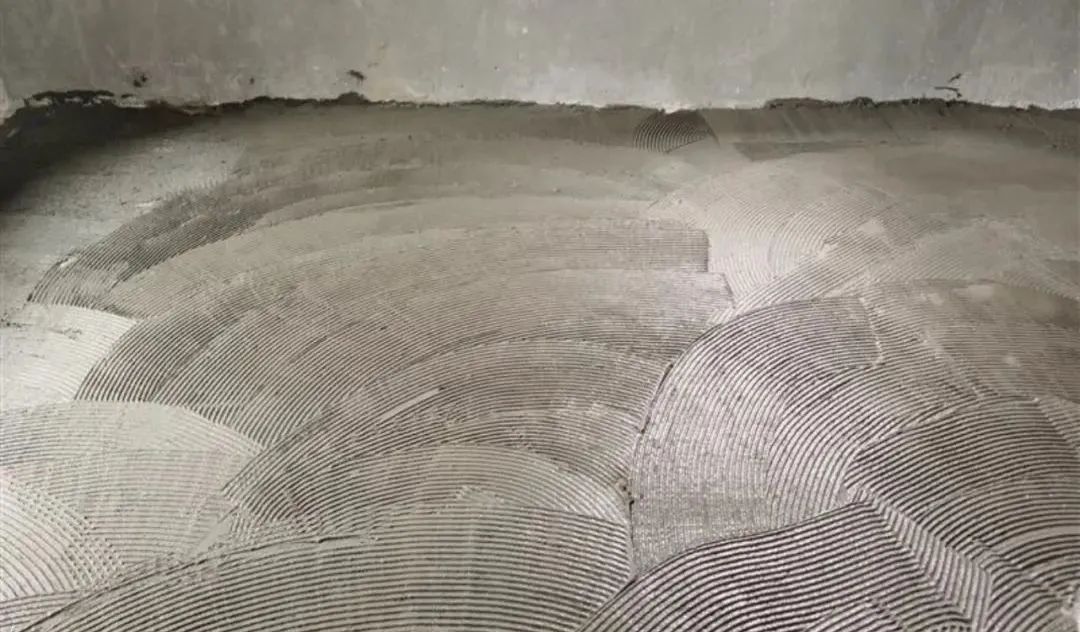

在涂抹水泥漿之后,緊接著進行隔聲砂漿的鋪設。在灰餅之間,需將隔聲砂漿均勻鋪展,隨后利用刮桿按照灰餅的高度進行刮平處理。在門口收口處,應采用木桿進行圍擋,確保隔聲砂漿壓實至圍擋。隔聲砂漿的鋪設厚度至少為30mm,而在管道部位的厚度不得小于25mm。
鋪設隔聲砂漿:在隔聲砂漿初凝階段,選用2m鋁合 金刮桿進行初次刮平。隨后,在鋪設完成4~6h后,采用木抹子(又稱木蟹)進行首次抹平處理,同時以退步方式(由內向外至門口方向)進行邊抹平邊壓光。
7. 第二遍抹平壓光

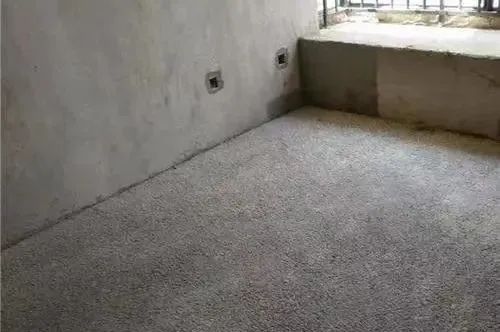

在初步壓平的水泥砂漿地面凝結至能承受人體重量,腳印痕跡明顯但不下陷時,采用木抹子進行搓平壓實。緊接著,使用鐵抹子進行第二次壓平,確保**覆蓋,使表面呈現出光澤。需要注意的是,壓光過程應在水泥砂漿終凝前完成, 一般而言,控制在7~8h內完成第二次壓平和壓光。
8. 養護
在完成隔聲砂漿的鋪設后,需等待其終凝固化,隨后立即展開養護措施。在此過程中,務必注意避免對隔聲砂漿表面采用強烈水流進行沖洗養護。采用噴霧養護法時,切勿在砂漿層上行走噴灑;間隔時間應保持在每天不少于3次,養護周期建議不低于7d。冬季施工室溫不低于+5℃。
